Con la función de línea base, puede comparar el progreso real del proyecto con el plan inicial o dos versiones específicas, como la versión actual del proyecto y una versión previamente guardada. Sirve como un punto de referencia para medir el rendimiento real en relación con las expectativas y requisitos.
Para guardar el proyecto actual como una línea base:

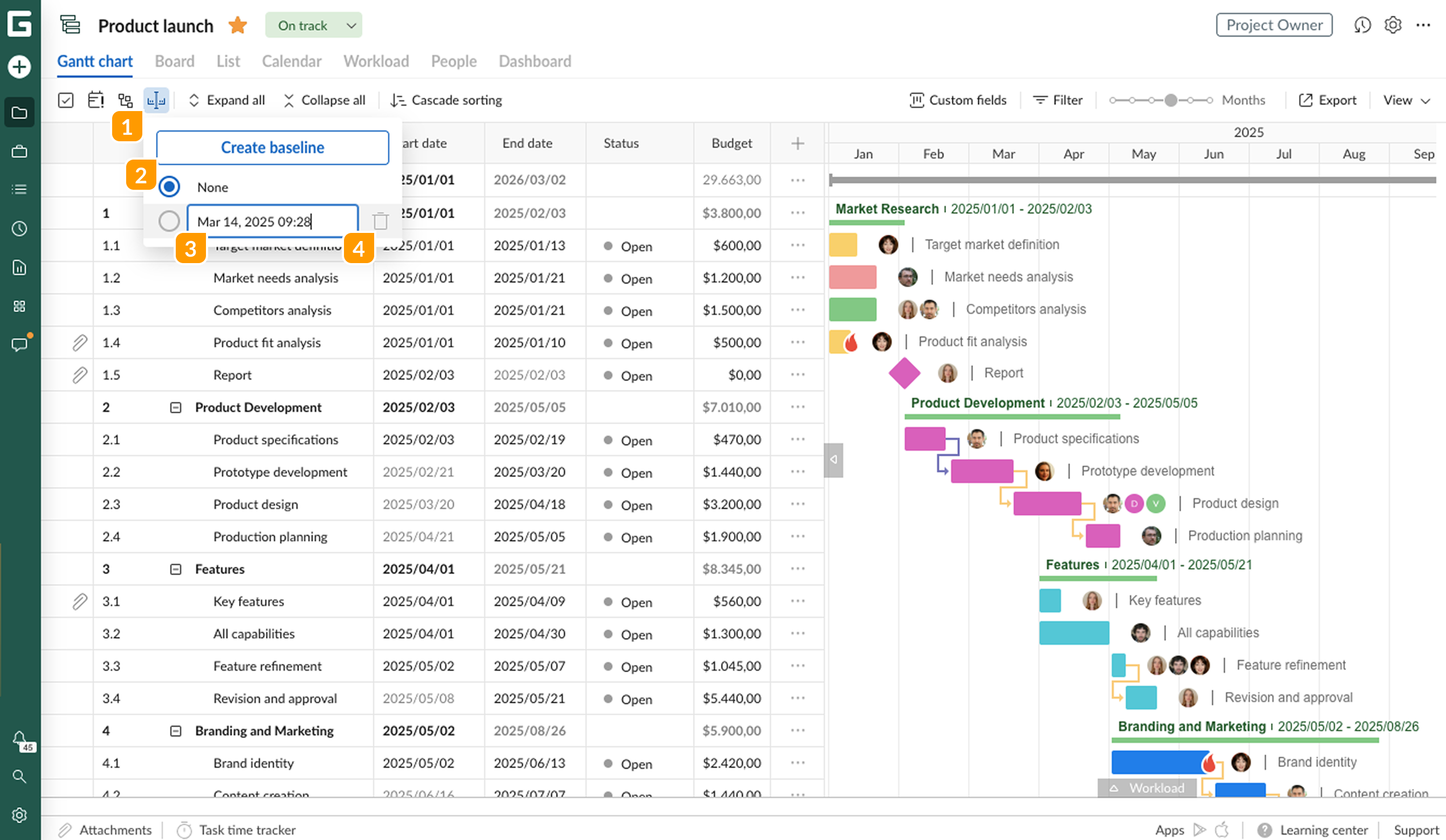

1 Haga clic en el icono de línea base en la esquina superior izquierda.
2 Haga clic en Crear línea base.
Por defecto, la línea base se nombra según la fecha y hora de su creación. Para cambiar este nombre, haga clic en el nombre actual 3 e ingrese uno nuevo.
Para eliminar una línea base, coloca el cursor sobre su nombre y haga clic en el icono de eliminar 4 a la derecha.

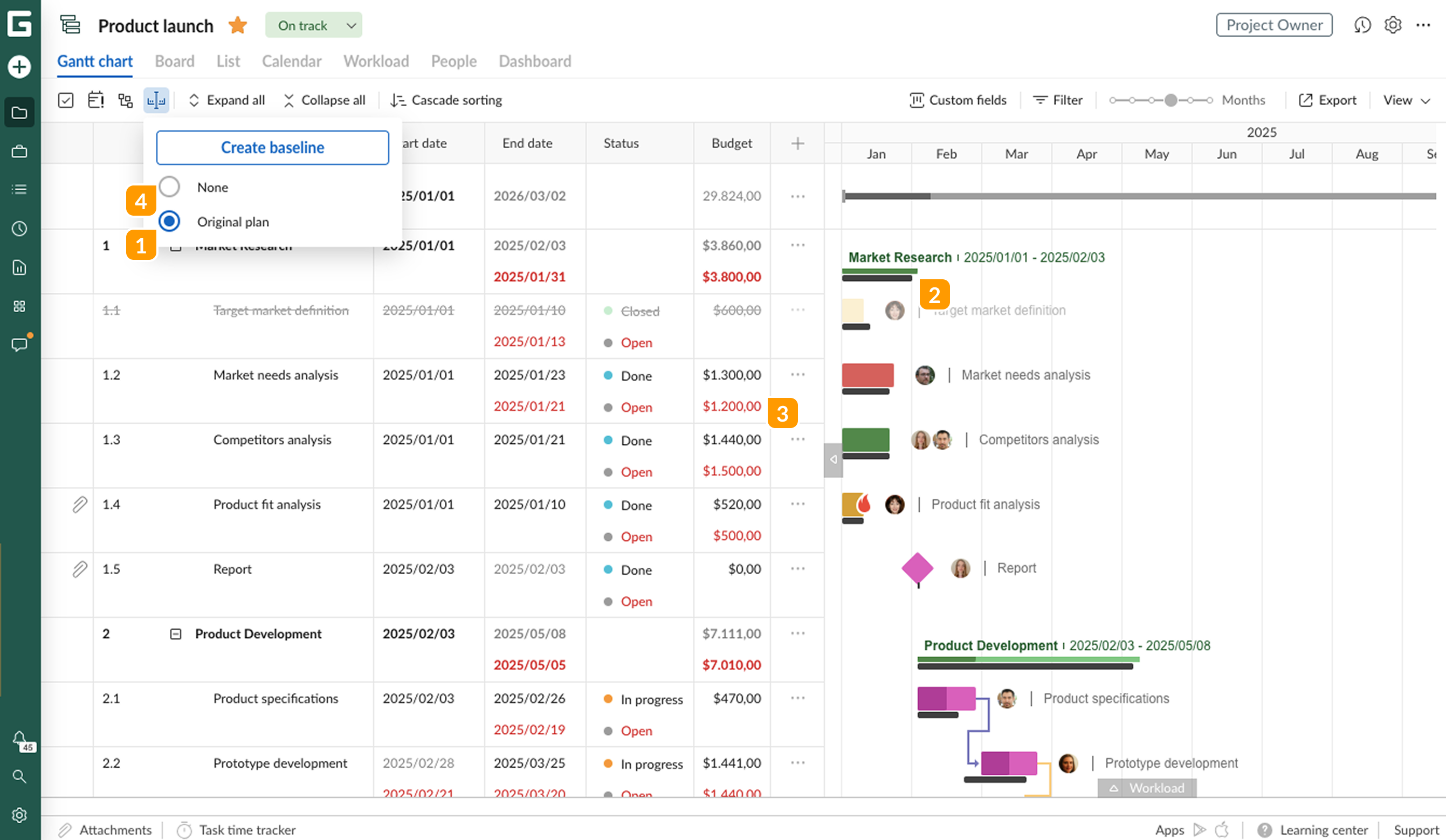

Para ver una línea base particular, seleccione el botón de radio al lado de su nombre 1. Aparecerá una línea negra 2 debajo de cada tarea en el diagrama de Gantt, mostrando cuánto se ha desviado la tarea de la estimación inicial.
En la cuadrícula del proyecto, los valores originales estarán destacados en rojo 3, mientras que los valores actuales estarán en negro. Los cambios se muestran tanto para los campos estándar como para los campos personalizados.
Para ocultar la línea base, seleccione el botón de radio Ninguna 4.
Puede guardar un número ilimitado de líneas base, pero solo se puede mostrar una a la vez. También puede volver a su línea base tantas veces como lo necesite durante la realización del proyecto y compara el estado actual del proyecto con el que se ha guardado como línea base.
Una vez que elija una línea base guardada previamente, podrá ver todas las desviaciones que han ocurrido desde que se guardó el plan.
Tenga en cuenta que GanttPRO ofrece la posibilidad de guardar el plan como una línea base incluso después de que el proyecto haya comenzado.

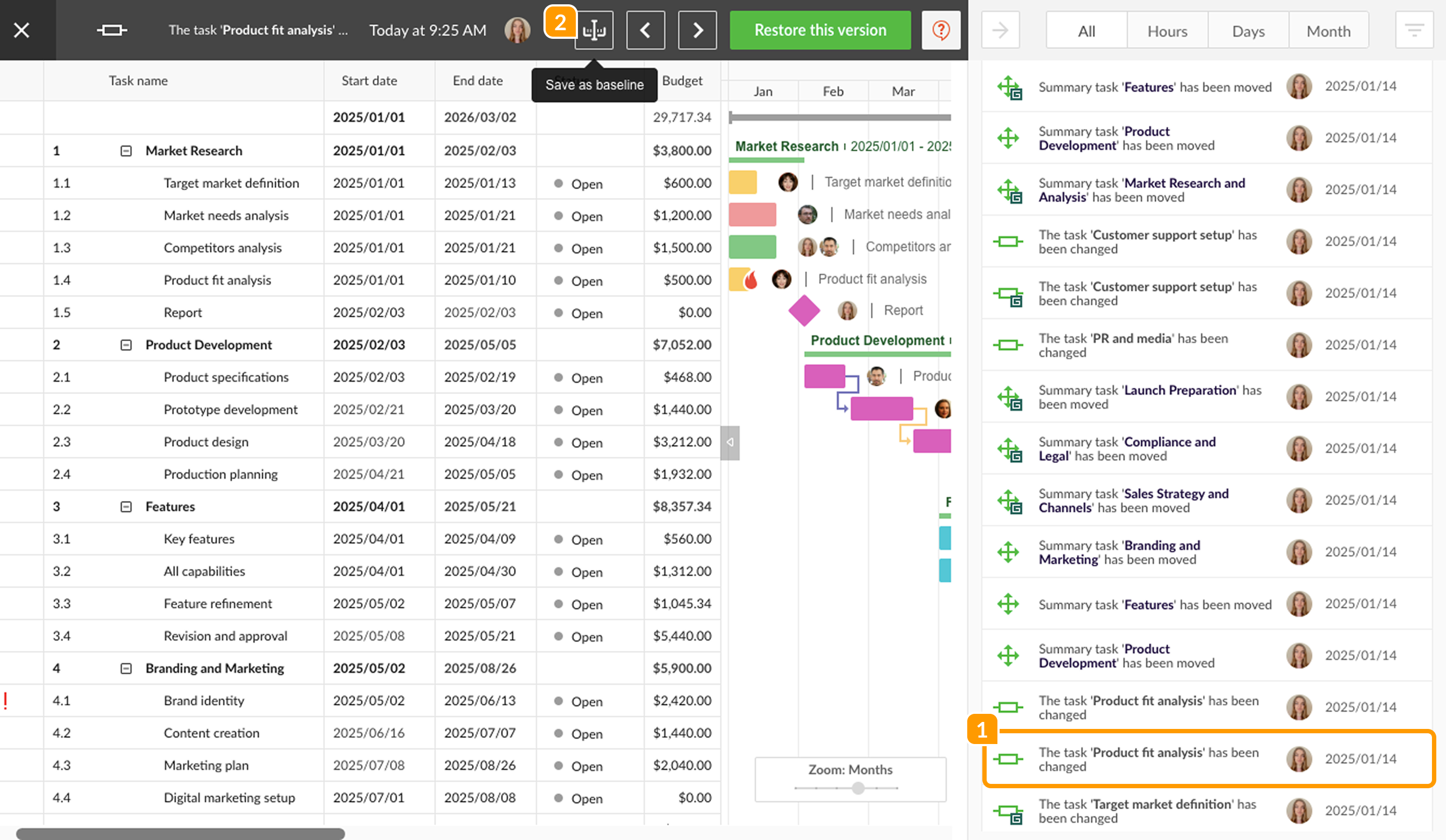

Para hacer eso, vaya al Historial de cambios, seleccione la versión inicial que desea guardar como línea base 1 y haga clic en el icono Guardar como línea base 2 en el panel superior.
Esta línea base se agregará a la lista con todas las líneas base y se nombrará según la fecha y hora de su creación.
