В настройках проекта можно включить дополнительные опции, настроить календарь проекта и единицы планирования, в которых будут отображаться расчеты.

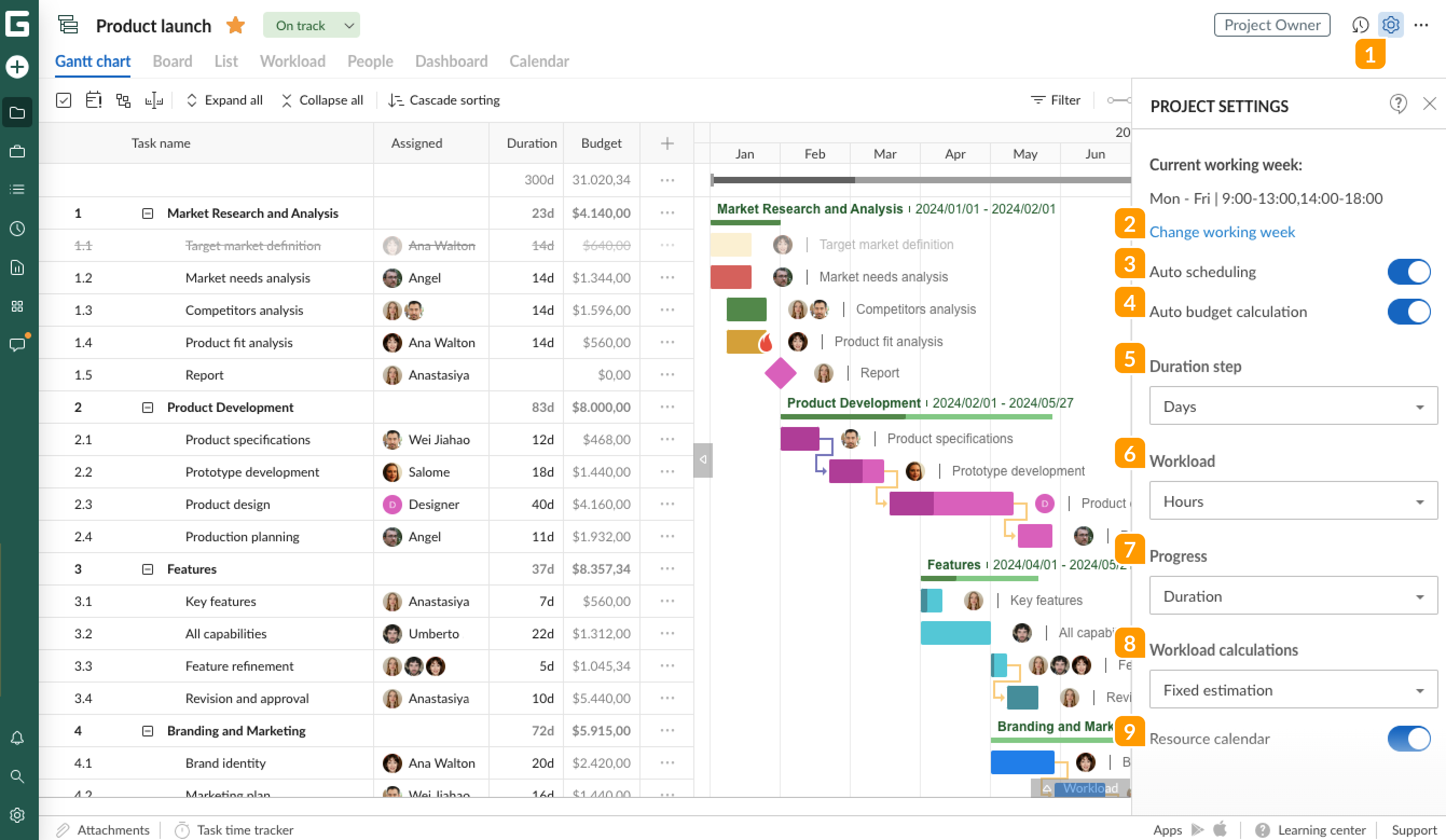

Чтобы открыть Настройки проекта, нажмите на соответствующий значок 1 в правом верхнем углу. Там вы можете настроить следующие опции:
7 Прогресс
Изменить рабочую неделю
Здесь вы можете просмотреть и установить рабочий график для проекта: выходные дни, праздники, исключения и т.д. Более подробное объяснение того, как это сделать, вы найдете в разделе Календарь проекта.
Автопланирование
Автопланирование GanttPRO пересчитывает расписания задач, когда вы изменяете даты начала и (или) окончания задач, связанных зависимостями, или устанавливаете для них новые зависимости.
Эта функция включена по умолчанию для всех новых проектов, но вы всегда можете отключить ее в Настройках проекта и начать планировать проекты вручную.
Авторасчет стоимости
В GanttPRO вы можете выбрать один из двух методов расчета стоимости для каждого проекта: автоматический расчет стоимости и ручной расчет стоимости.
- Если Авторасчет стоимости включен, стоимость рассчитывается автоматически на основе значений стоимости ресурсов.
- Если Авторасчет стоимости выключен, данные нужно будет вводить вручную.
Более подробную информацию можно посмотреть в этом разделе.
Единицы планирования
Единица планирования в GanttPRO - это значение, которое используется для расчета времени в проекте. Есть четыре варианта: часы, дни, недели и месяцы.
Долгосрочные проекты удобнее планировать в неделях или месяцах, а краткосрочные - в часах или днях.
Изменить единицы планирования можно в Настройках проекта, выбрав наиболее подходящую единицу времени из списка. Как только вы внесете изменения, продолжительность всех задач будет отображена соответствующим образом.
Загрузка ресурсов
Здесь вы можете выбрать, каким образом будет отображаться загрузка ресурсов - в часах или в процентах.
Прогресс
Можно выбрать, будет ли прогресс рассчитываться на основе Длительности или Количества.
Если он основан на Длительности, при расчете прогресса учитывается продолжительность всех связанных задач, чтобы в соответствующих случаях получить автоматические оценки.
Например, у вас есть родительская задача, содержащая одну задачу, которая длится 4 дня, и четыре задачи, каждая из которых длится 1 день. Общая продолжительность всех этих задач составляет 8 дней. После того, как вы завершите четырехдневную задачу, которая составляет половину от всех, общий прогресс будет рассчитан как 50%.
Когда прогресс рассчитывается на основе показателя Количество, расчеты производятся путем суммирования всех связанных задач и деления их на общее количество этих задач для получения автоматических оценок.

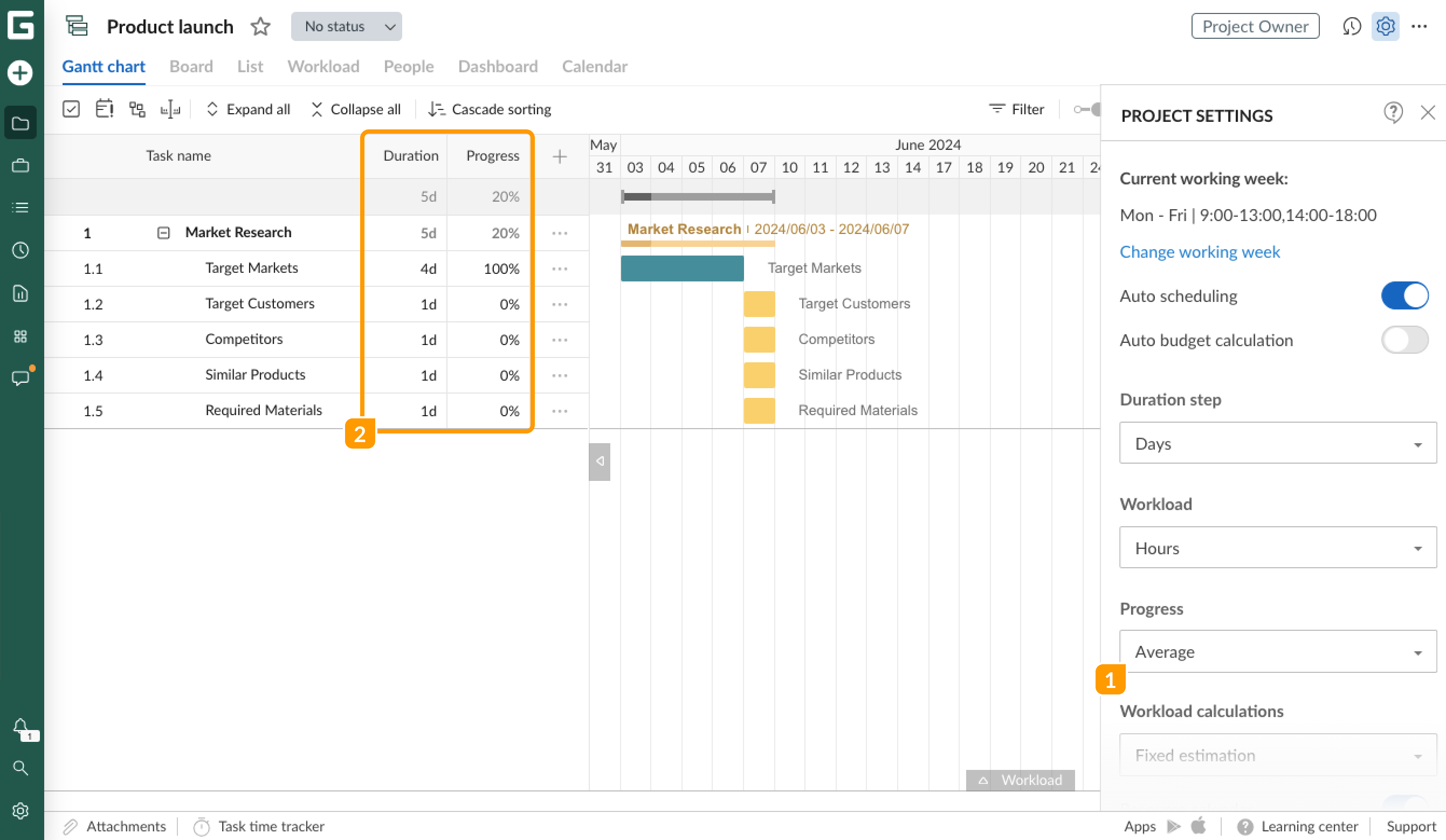

Если снова обратиться к предыдущему примеру, то акцент здесь будет сделан на количестве задач, независимо от их продолжительности. Таким образом, когда одна подзадача будет выполнена, общий прогресс будет рассчитан как 20%.
Расчет загрузки ресурсов
Здесь вы можете выбрать один из трех способов расчета длительности и трудозатрат:
- Фиксированная трудозатраты - при назначении ресурса на задачу трудозатраты остаются неизменными, а длительность рассчитывается автоматически.
- Фиксированная длительность - при назначении ресурса на задачу длительность остается неизменной, а трудозатраты рассчитывается автоматически.
- Фиксированная длительность и трудозатраты - при назначении ресурса на задачу трудозатраты и длительность остаются неизменными, а количество рабочих часов в день рассчитывается автоматически.
Узнайте здесь, как эти три варианта могут быть использованы при распределении ресурсов.
Календарь ресурса
Этот параметр может быть включен для режима фиксированных трудозатрат при расчете загрузки ресурсов. Календарь ресурсов будет учитываться для расчета длительности задач. При назначении ресурса, продолжительность задачи будет автоматически рассчитана на основе его рабочего времени.
