Трудозатраты – это количество часов, необходимых для выполнения задачи.
В этом режиме GanttPRO автоматически рассчитывает продолжительность задачи на основе заданных трудозатрат. Чтобы включить его, откройте Настройки проекта и выберите Фиксированные трудозатраты.
В этом случае, как только вы введете трудозатраты для своих задач, длительность будет рассчитана автоматически на основе фиксированных оценок.
Как это работает?

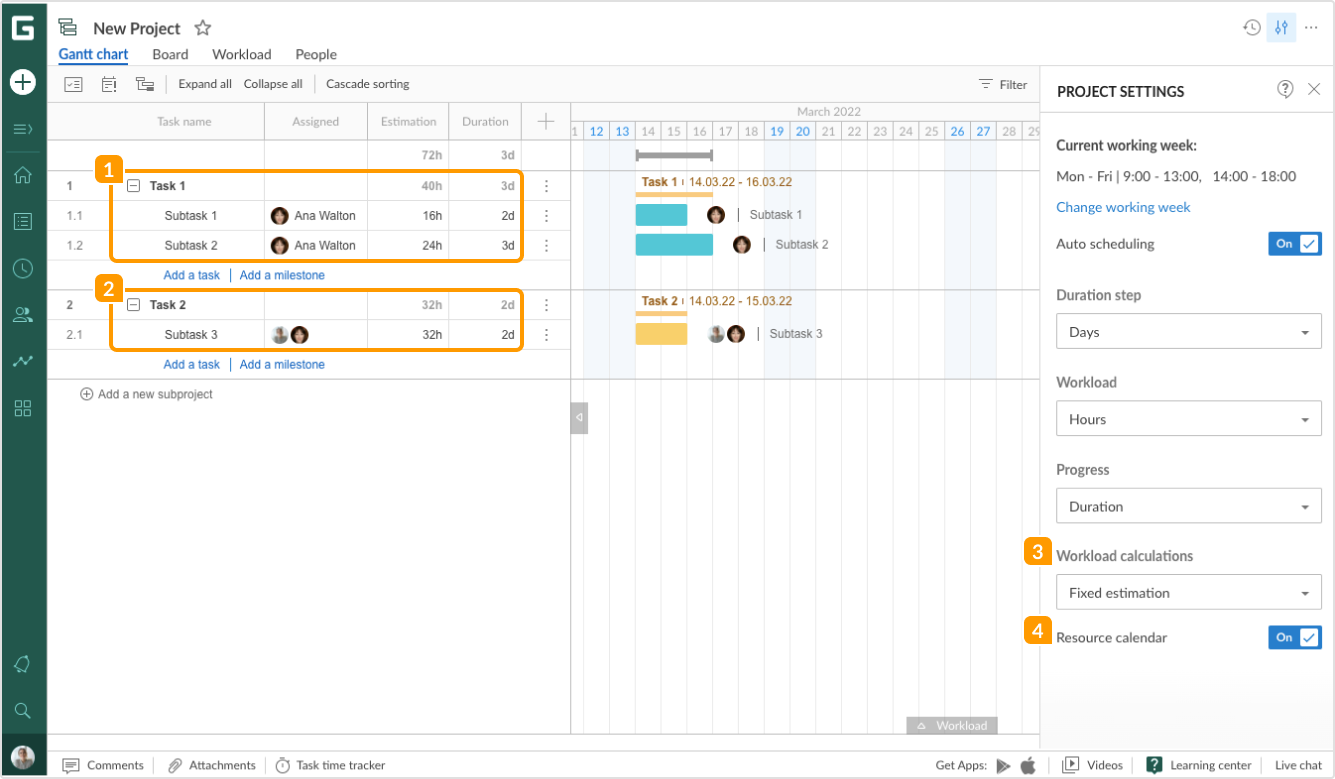

1 Предположим, что трудозатраты задачи составляют 16 часов. Поэтому, когда вы назначаете ее человеку с 8-часовым рабочим днем, длительность задачи будет установлена как 2 дня. Следуя той же логике, для задачи с трудозатратами в 24 часа будет установлена длительность 3 дня.
2 Но все меняется, если на задачу назначено более одного человека. Так, например, если трудозатраты задачи составляют 32 часа, но вы назначаете на нее двух людей с 8-часовым рабочим днем, ее продолжительность будет установлена в 2 дня, а не в 4, поскольку работа будет разделена между этими двумя исполнителями.
У некоторых исполнителей могут быть разные личные календари, например из-за отпусков или разных графиков работы. GanttPRO также предусматривает это.
Если вы хотите учитывать личные расписания при расчете длительности, включите режим Фиксированных трудозатрат 3 в Расчете загрузки ресурсов и отметьте галочкой опцию Учитывать календарь ресурсов 4 в Настройках проекта.
Если у назначенного лица есть выходные дни, они будут учтены при расчете длительности задачи.
Обратите внимание, что длительность и трудозатраты взаимосвязаны. Таким образом, каждый раз, когда вы вручную изменяете один из этих параметров, другой корректируется автоматически.
